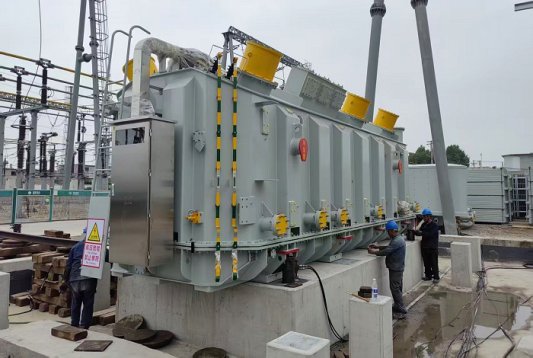

鲁网6月9日讯 6月4日18时,随着220千伏罗厂变电站#2主变核相工作顺利完成,国网济宁供电公司历时三年的7台高耗能主变改造工程全部竣工投运。此次改造不仅实现老旧设备的迭代更新,更系统性筑牢了区域电网安全运行根基,为地方产业发展、民生用电及重大保电任务筑牢了可靠电力屏障。

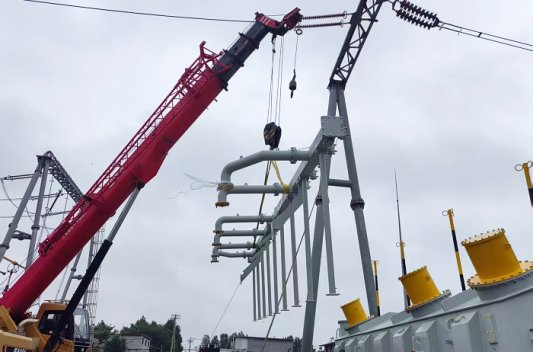

220千伏罗厂变电站坐落于乡村腹地,狭窄的周边道路给大型设备运输、吊装施工带来极大挑战,主变改造施工空间受限、难度极大。为破解乡村变电站施工难题,最大限度降低停电影响,国网济宁供电公司变电检修中心坚持前置谋划、科学统筹,自工程立项之初便深耕现场、精准施策。工作人员多次实地勘察场地条件,反复推演运输路线、吊装点位及作业流程,细化完善各类应急处置方案。通过精细化统筹管控,有效缩短了煤矿等一级重要用户单主变运行周期,最大限度压缩停电作业窗口,以严谨务实的举措践行安全优先、服务为民的工作理念。

硬核工程的实施,离不开过硬队伍的攻坚担当。此次改造收官阶段,项目团队开启29天高强度连续作业,在烈日高温下坚守一线,全力冲刺工程节点。现场严格落实“443”吊装作业安全管控规范,对人员资质、工器具状态、作业区域管控、现场指挥流程实行全流程把关,层层压实安全责任、严守作业底线。同时,公司规范外包队伍全流程管理,建立准入、培训、实操、追溯的闭环管理模式,坚决杜绝违规作业风险。施工现场中,深耕电网一线三十余年的老党员带头攻坚,手把手向青年员工传授核心技术、讲解作业要点,青年党员扎根实战、勤学苦练,在攻坚克难中快速成长,形成传帮带共进、凝心聚力攻坚的良好氛围,让施工一线成为锤炼专业本领的实战阵地。
此次工程圆满收官,恰逢高考保电关键节点。国网济宁供电公司变电检修中心主动扛起保电责任,科学倒排工期、优化施工方案,在高考保电前顺利完成全部改造任务,让罗厂变电站恢复双主变运行模式,为高考期间区域电网平稳可靠运行筑牢“双保险”,以精准高效的电网运维守护城市可靠用电。

此次罗厂变主变改造,彻底消除了老旧设备重载运行、能效偏低、绝缘老化等各类安全隐患,大幅提升区域电网供电可靠性与绿色节能水平。下一步,国网济宁供电公司将持续深化主网设备隐患常态化治理,健全老旧设备动态评估、分级改造机制,常态化推进设备提质升级,以更扎实的电网建设成效,守护万家灯火,赋能济宁绿色低碳高质量发展。(通讯员 李军 朱瑞婷 )
